Finca Son Gorem II in der Abenddämmerung
Start—Portfolio—Son Gorem II
Finca · Im Bau · Fertigstellung 2027

Finca Son Gorem II.

Moderne Finca-Architektur auf 14.319 m² bei Ses Salines — von BELLEVUE zur „Perle des Monats" gekürt, derzeit im Bau. Das Bautagebuch dokumentiert jeden Schritt.

Die Finca erleben →
Grundstück
14.319 m²
Konstr. Fläche
230 m² EG + OG
Suiten
3 · en Suite
Pool
12 × 3,5 m Salz · beheizt
Status
Im Bau · 2027
Preis
Auf Anfrage
Das Objekt

Die „Perle des Monats"
entsteht gerade.

Das Immobilienmagazin BELLEVUE kürte die Finca Son Gorem II in Ausgabe 5/2024 zur „Perle des Monats" — noch bevor der erste Bagger rollte.

Auf 14.319 m² eigenem Land entsteht eine moderne Finca mit großzügigem Wohn-Ess-Küchenbereich und offenem Kamin. Im Erdgeschoss liegen zwei Schlafzimmer mit Bad en Suite und direktem Zugang zu Garten und Pool; das Obergeschoss mit offener Galerie gehört der lichtdurchfluteten Mastersuite mit eigener Terrasse und freiem Weitblick.

Gebaut wird in biologischer Ziegelbauweise mit umfassendem Wärmeschutz, raumhohen Fenstern und nachhaltigem Innenputz. Dazu: beheizter Salz-Infinitypool (12 × 3,5 m) mit Lounge- und Barbecue-Bereich, 50 m² Terrassen, 44 m² Pergolen, Carport für zwei Wagen — und eine Haustechnik auf dem Stand der Zeit: Solar, Wärmepumpen, Fußbodenheizung mit Einzelraumsteuerung, Domotik, Videoüberwachung.

Im Bau · Innenausbau: Leitungen, Lüftung und Heizung werden verlegtFertigstellung 2027 · Letzte Aktualisierung: Oktober 2026
Visualisierungen

So wird sie aussehen.

Bautagebuch

Vom Feld
zur Finca.

Wir dokumentieren, was wir bauen — mit Aufnahmen direkt von der Baustelle und aus der Luft. Neue Einträge erscheinen mit jedem Bauabschnitt, angekündigt im East-Side-Magazin.

Oktober 2026 · Rohinstallation

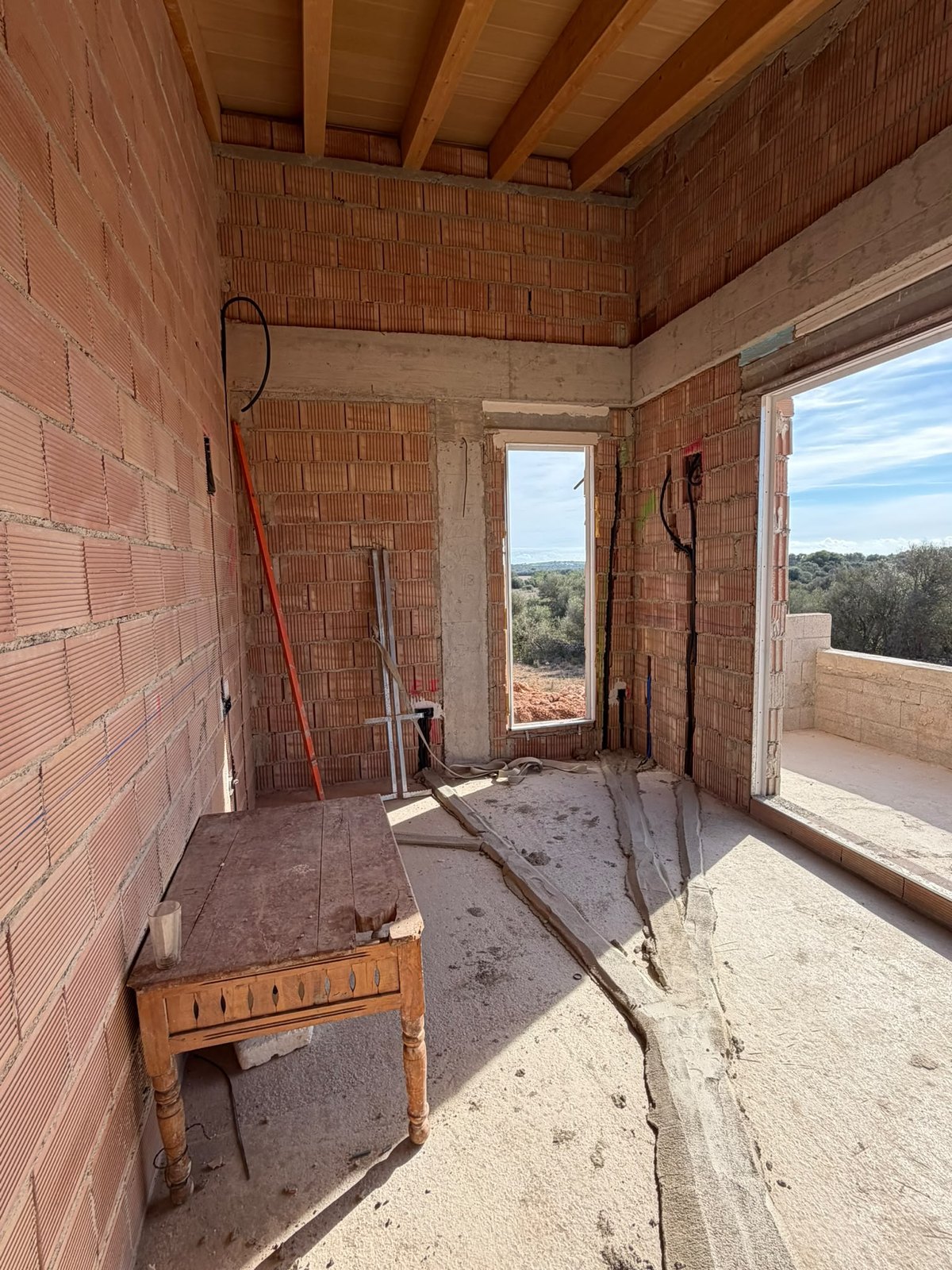

Leitungen, Lüftung und Heizung ziehen ein

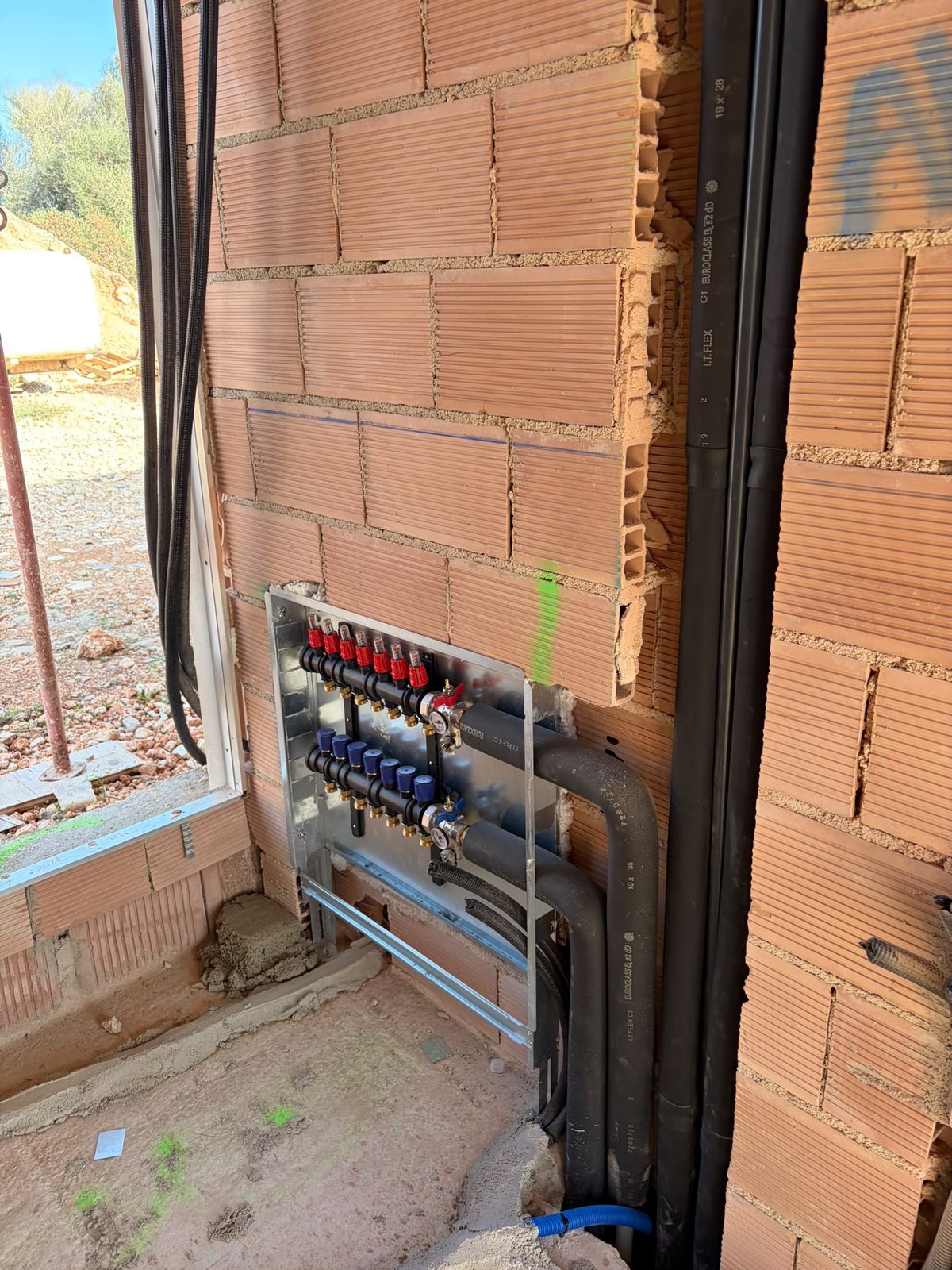

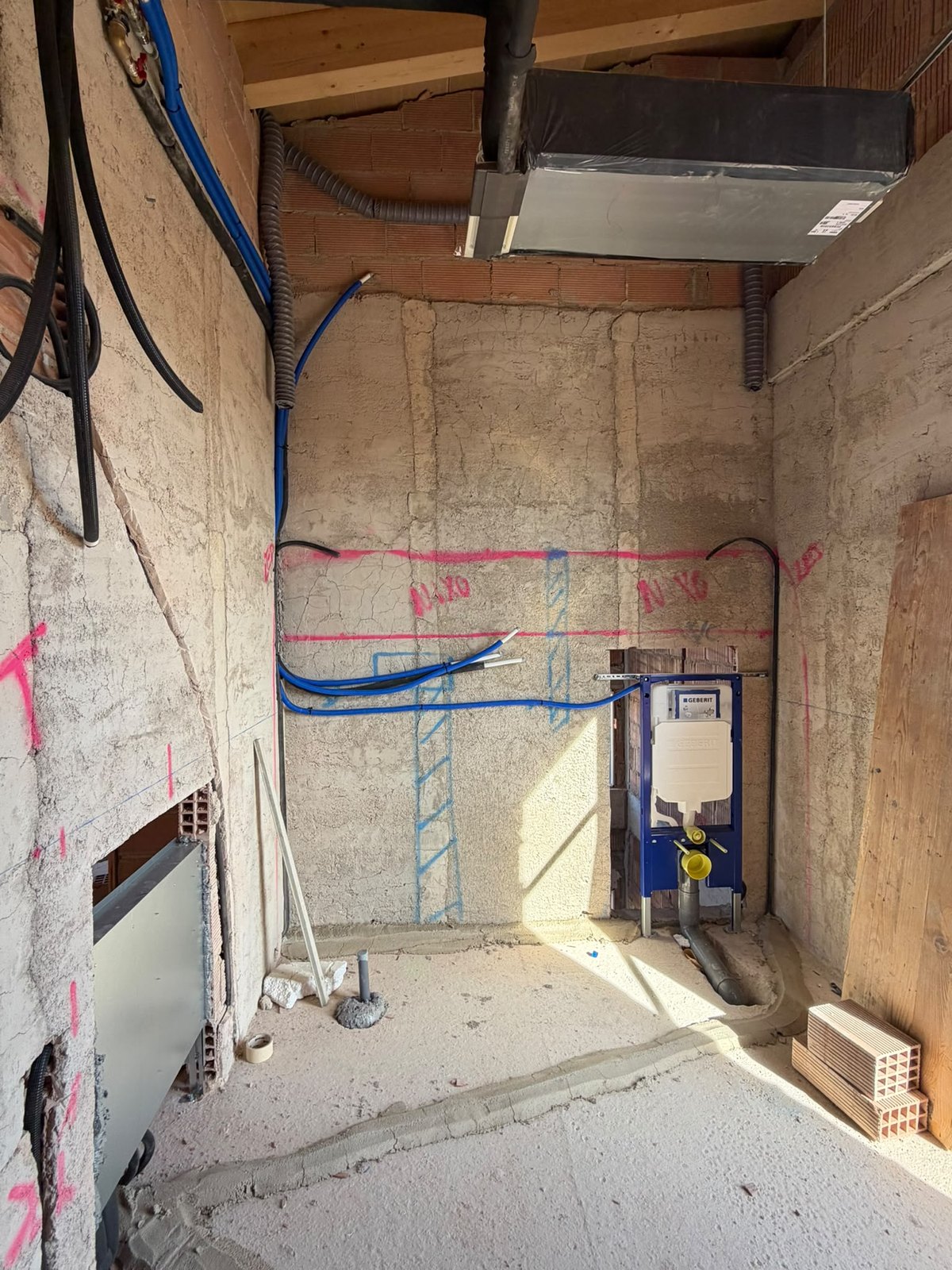

Im geschlossenen Rohbau hat der Innenausbau begonnen. In Wänden und Böden liegen die Leerrohre für Strom und Daten, unter der Decke verlaufen die Lüftungskanäle, und der Heizkreisverteiler sitzt bereits in seiner Wandnische. In den Bädern stehen die Vorwandelemente, die Wasserleitungen sind gezogen. Was jetzt entsteht, verschwindet später hinter Putz und Fliesen — deshalb halten wir es fest.

Neue Einträge folgen mit jedem Bauabschnitt

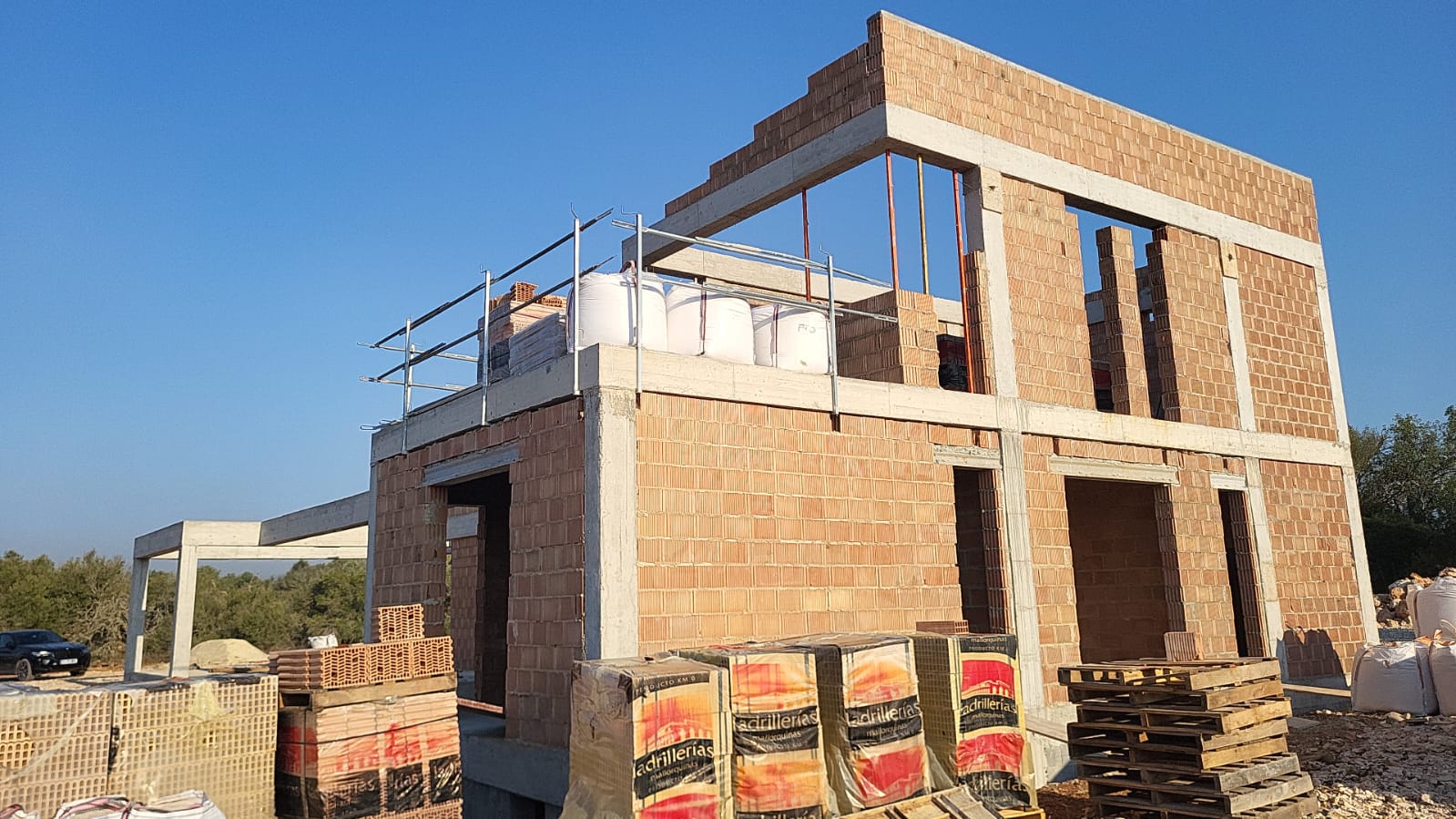

August 2026 · Rohbau komplett

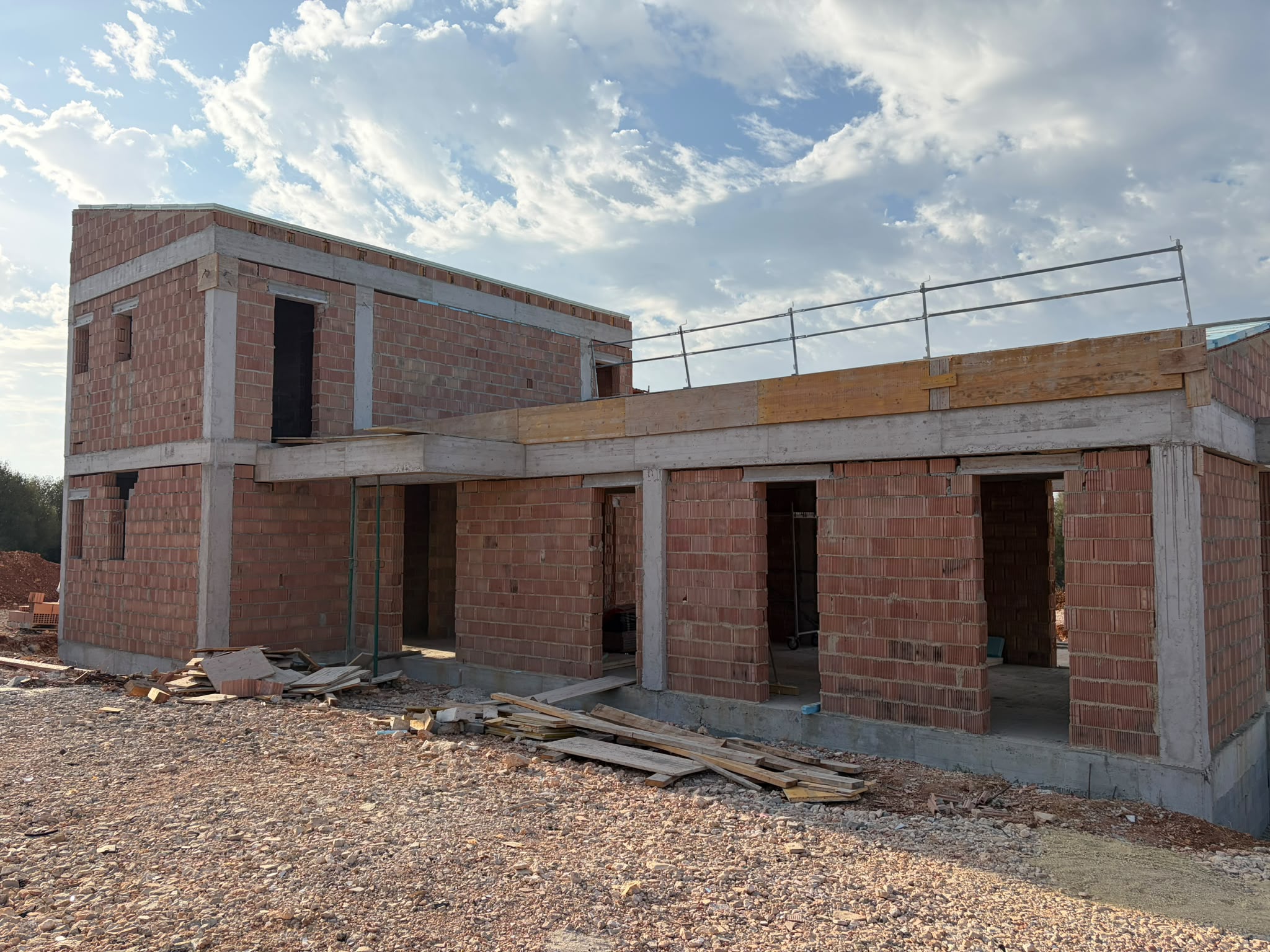

Der Rohbau ist fertig, das Dach ist drauf

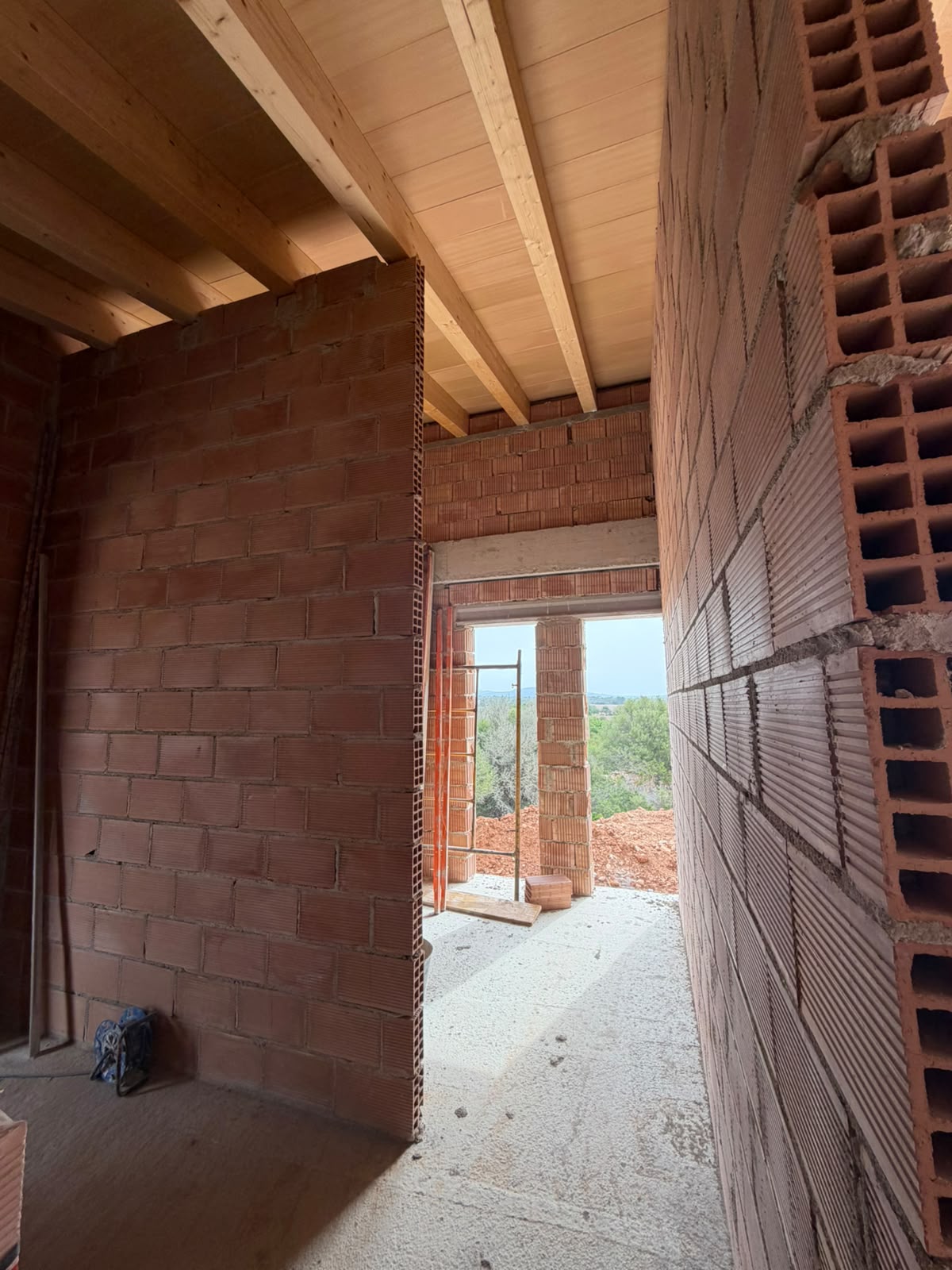

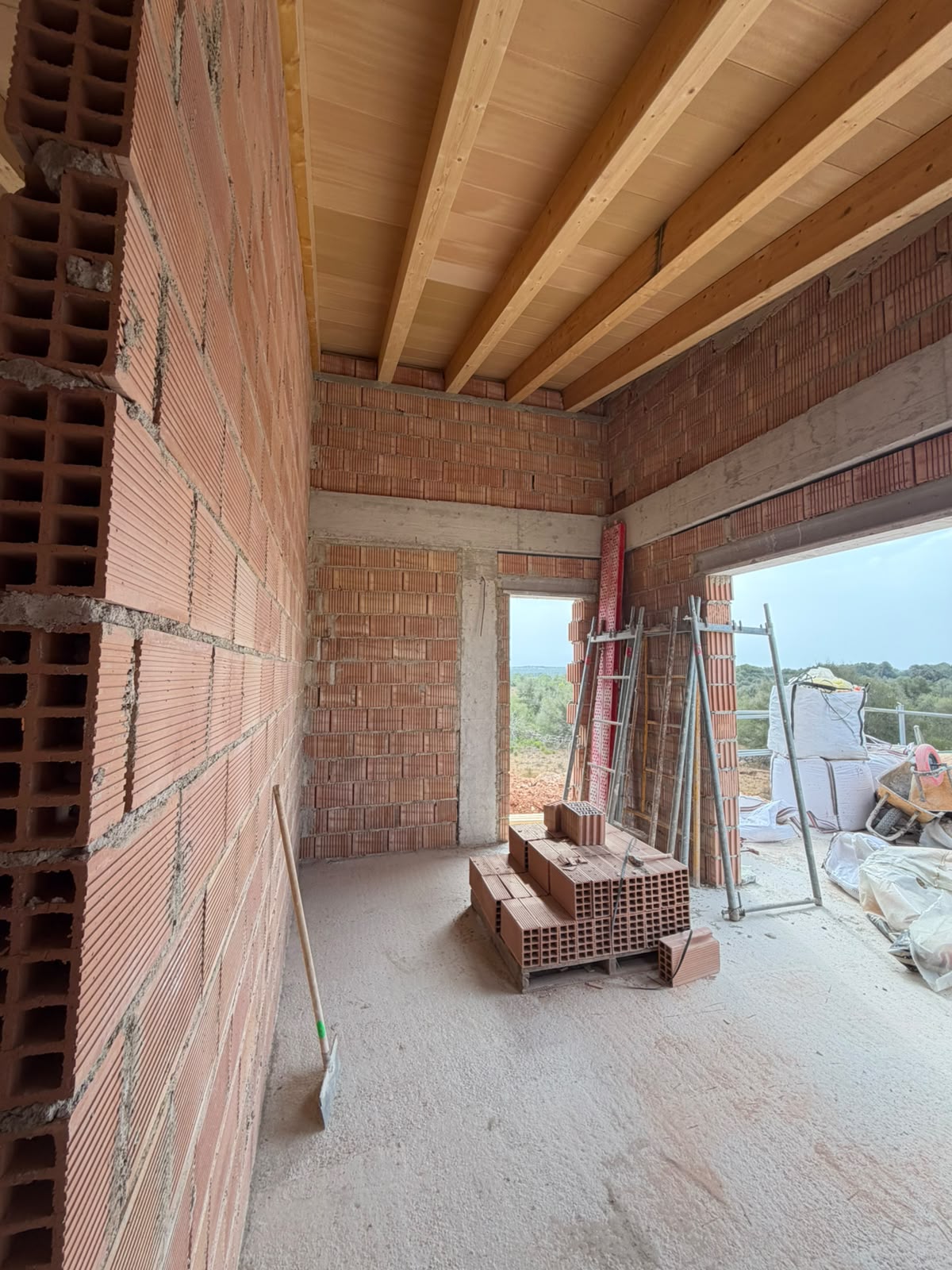

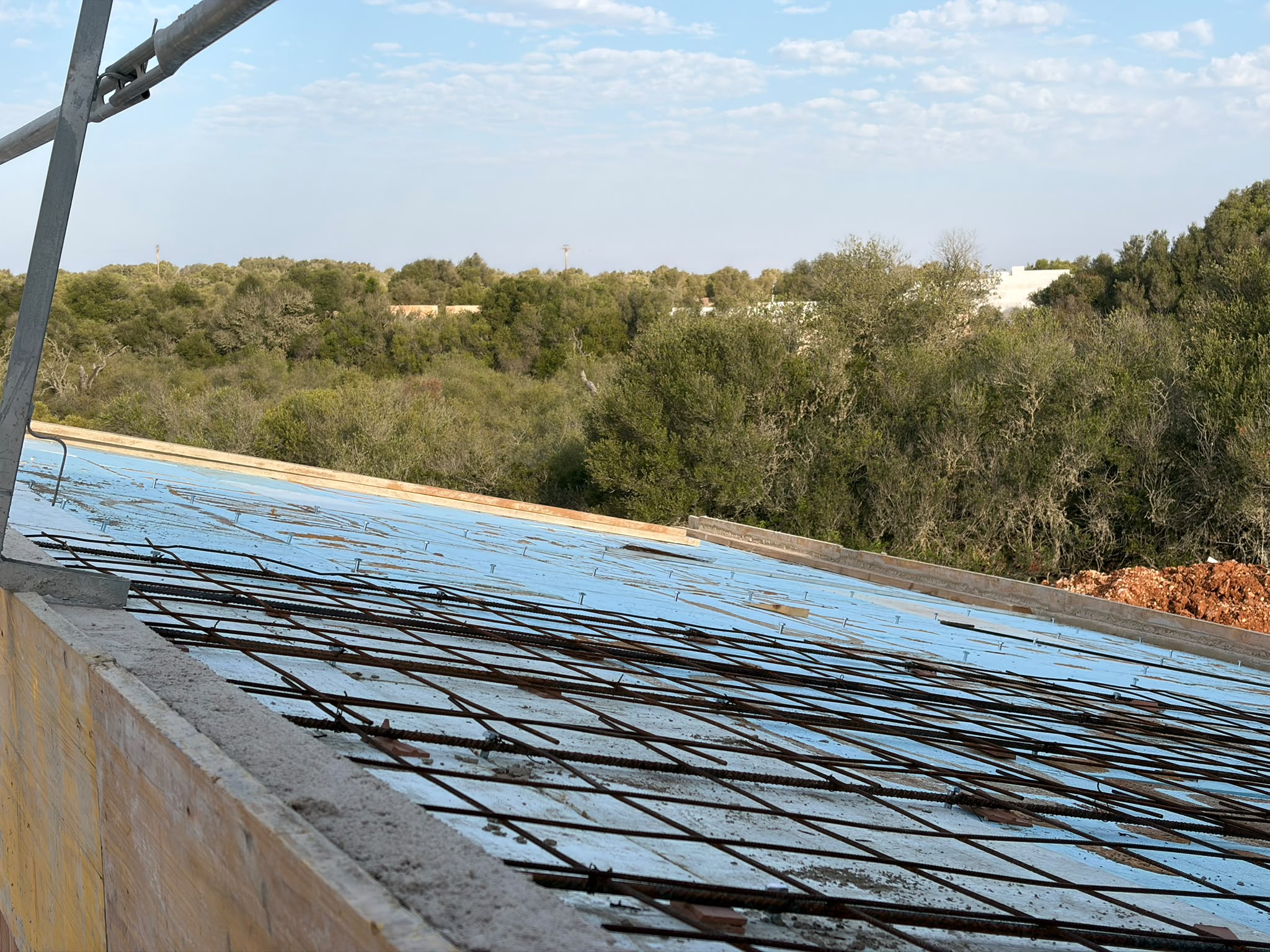

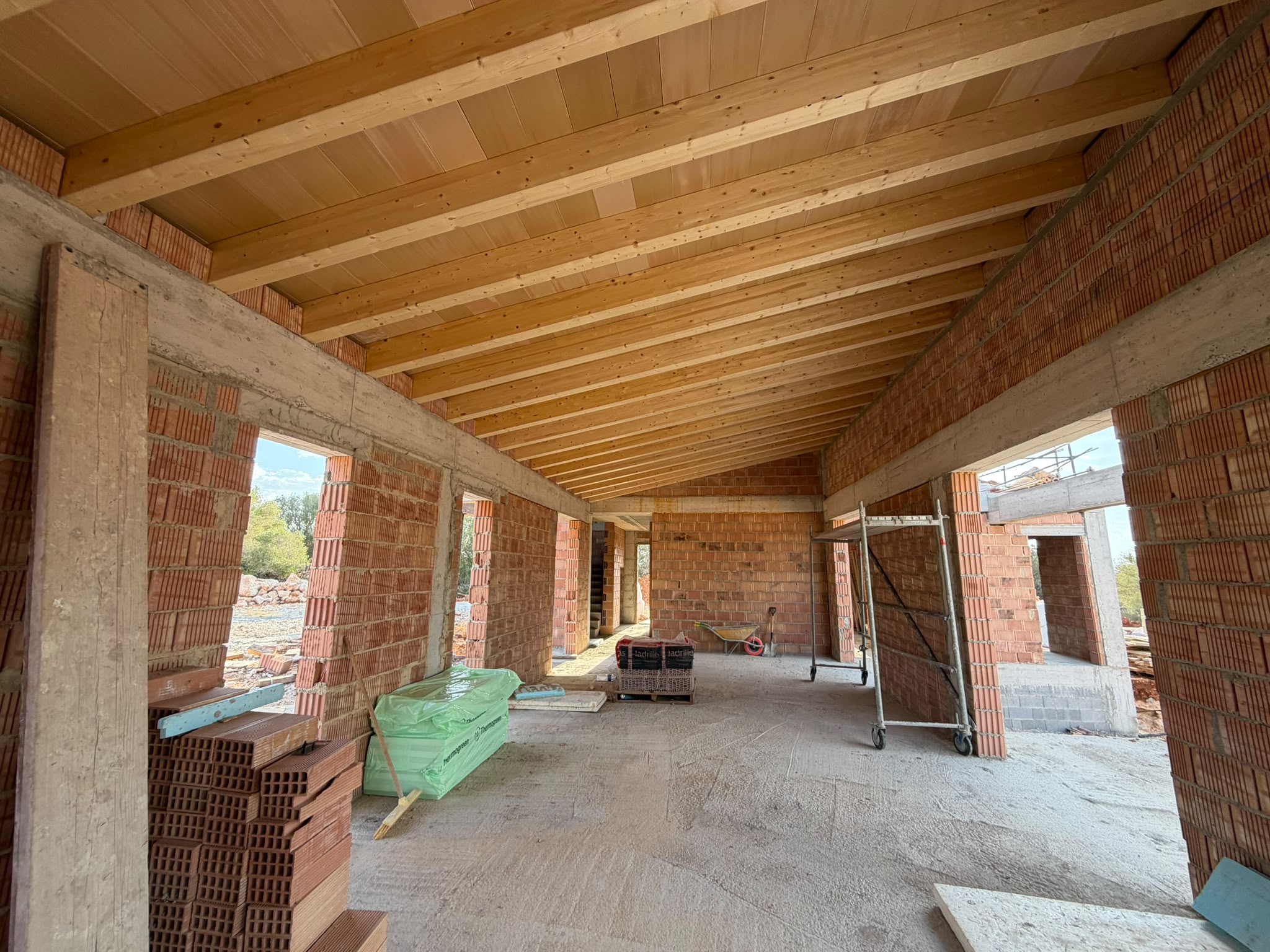

Beide Geschosse stehen, das Dach ist auf dem Haus. Auf der geschlossenen Holzschalung liegen Wärmedämmung und Bewehrung der flach geneigten Dachflächen, bereit für die Betonage der Dachplatte. Von außen zeigt die Finca jetzt ihre endgültige Silhouette — innen geben die sichtbaren Holzbalkendecken den Wohnräumen schon ihren mediterranen Charakter.

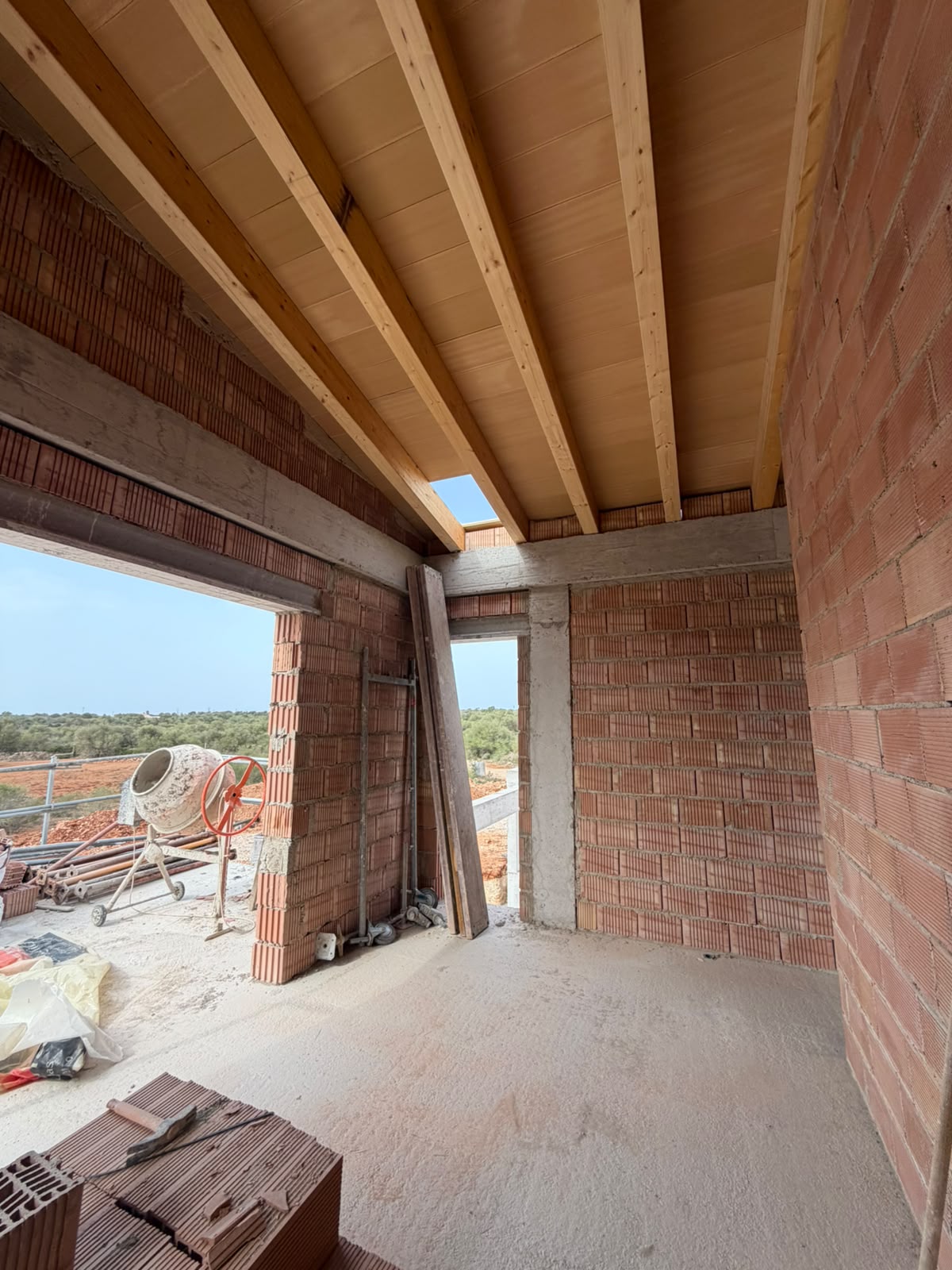

Ende Juli 2026 · Dachkonstruktion
Das Dach entsteht in Holz

Über dem Obergeschoss ist die Dachkonstruktion montiert: Die Leimholzbalken liegen, die Holzschalung ist geschlossen. Von innen zeigt sich schon die warme Sichtholz-Untersicht, die später die Wohnräume prägt. Mit dem Dach geht der Rohbau in seine letzte Phase.

Anfang Juli 2026 · Rohbau

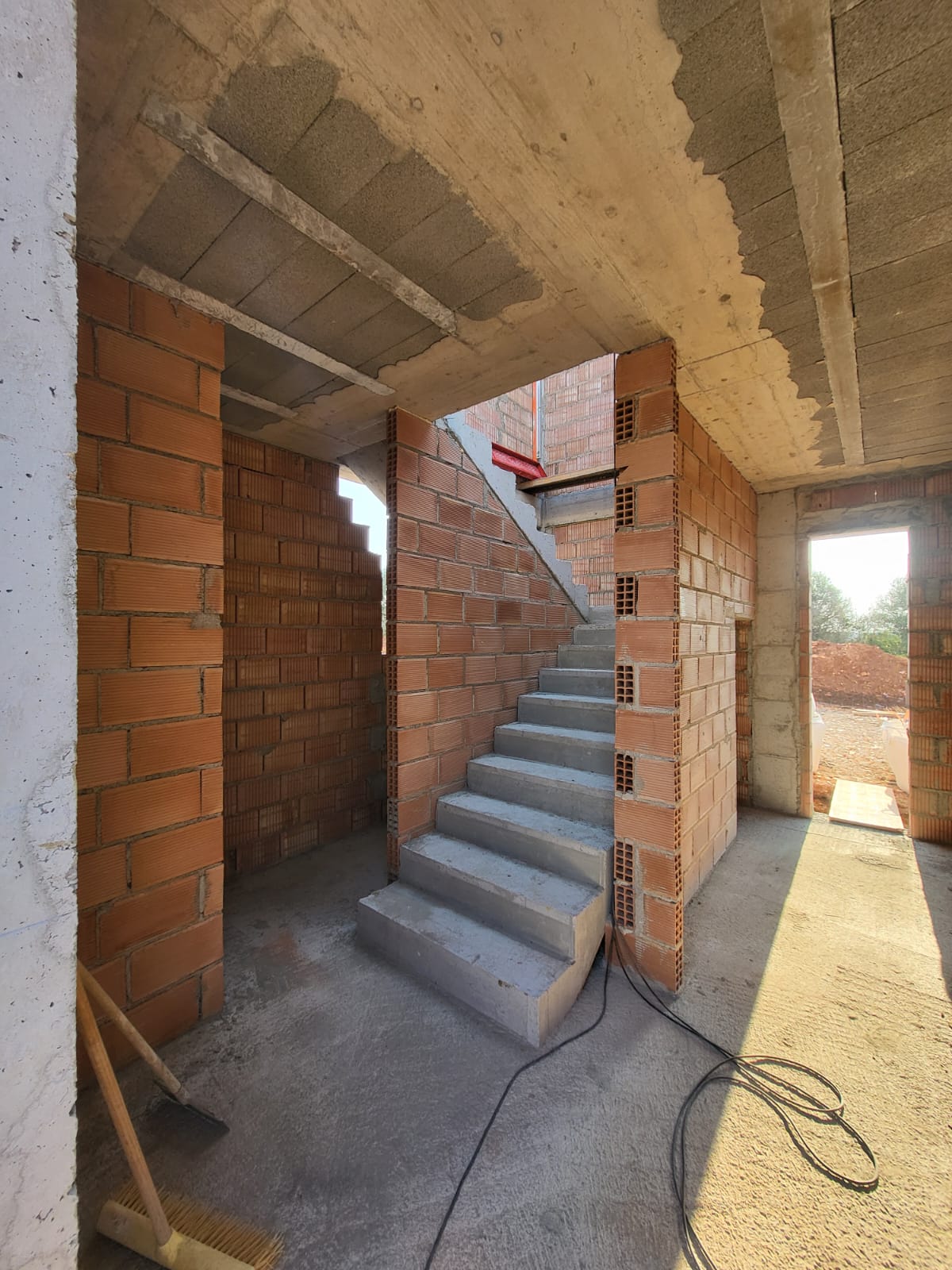

Obergeschoss und Treppe stehen

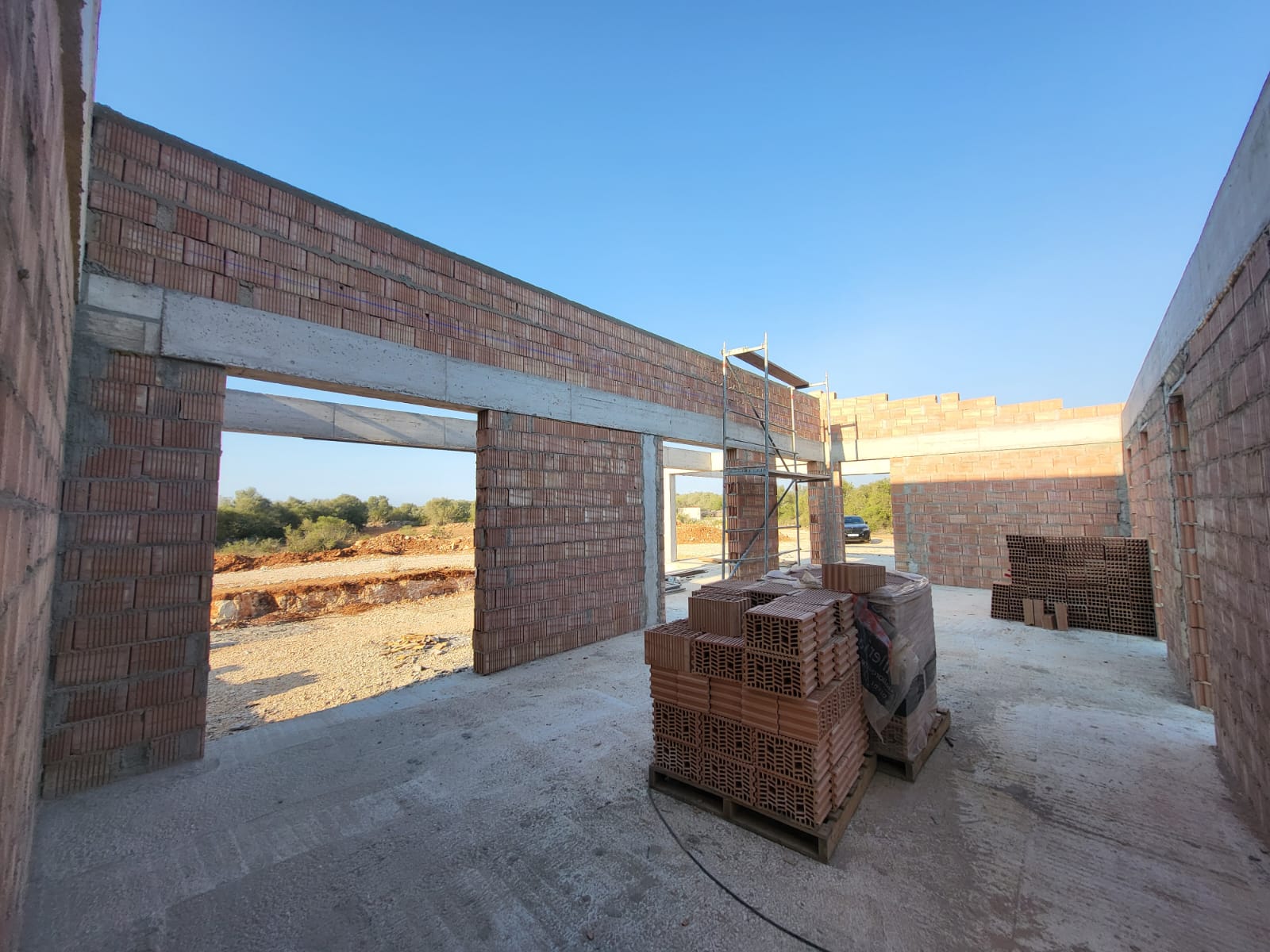

Das Mauerwerk des Obergeschosses aus mallorquinischen Hochlochziegeln ist hochgezogen, die Geschossdecke betoniert. Innen verbindet die frisch ausgeschalte Stahlbetontreppe beide Ebenen, Stürze und Ringbalken fassen die großen Fenster- und Türöffnungen zur Landschaft. Zum ersten Mal ist die ganze Kubatur der Finca zu sehen.

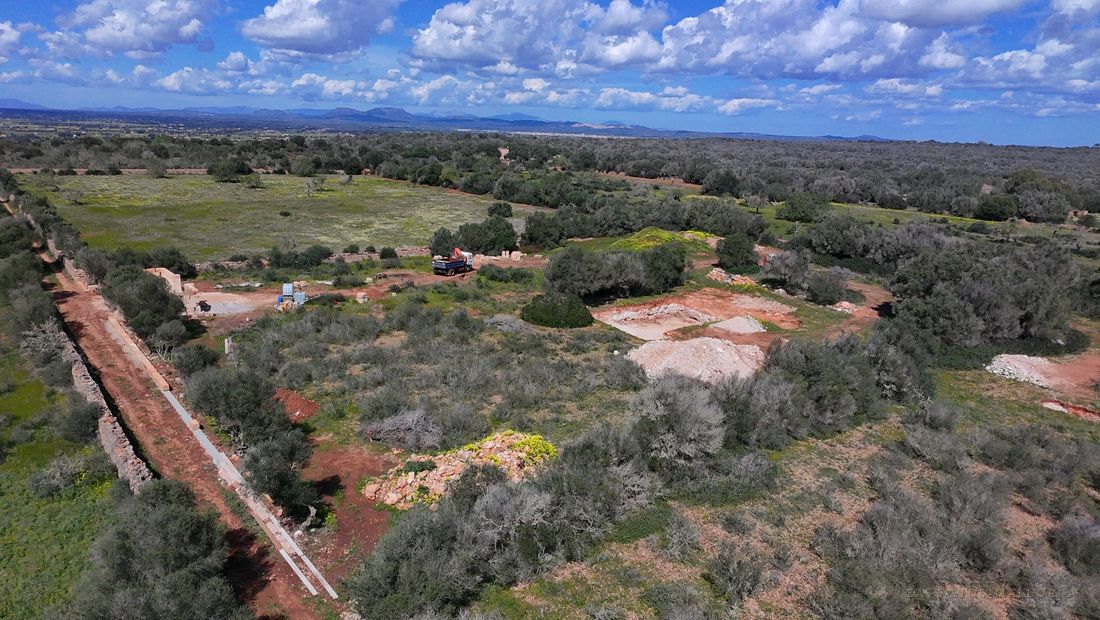

Juni 2026 · Aus der Luft
Drohnenflug über die Baustelle

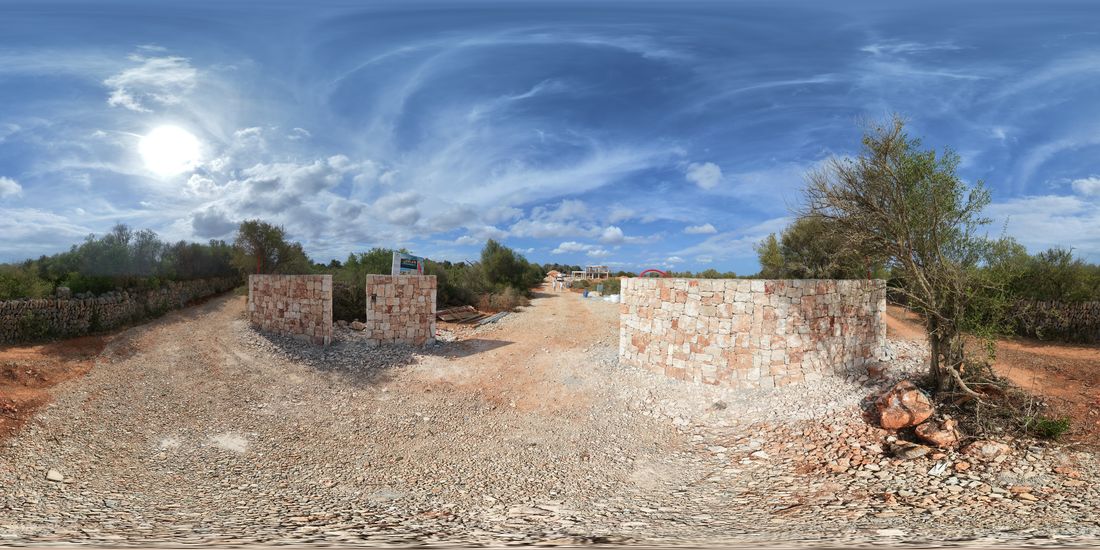

Der Rohbau des Erdgeschosses steht. Aus der Luft zeigt sich, wie sich die Finca in die Landschaft aus Trockensteinmauern und Olivenbäumen fügt — und an der Zufahrt wachsen bereits die neuen Natursteinmauern.

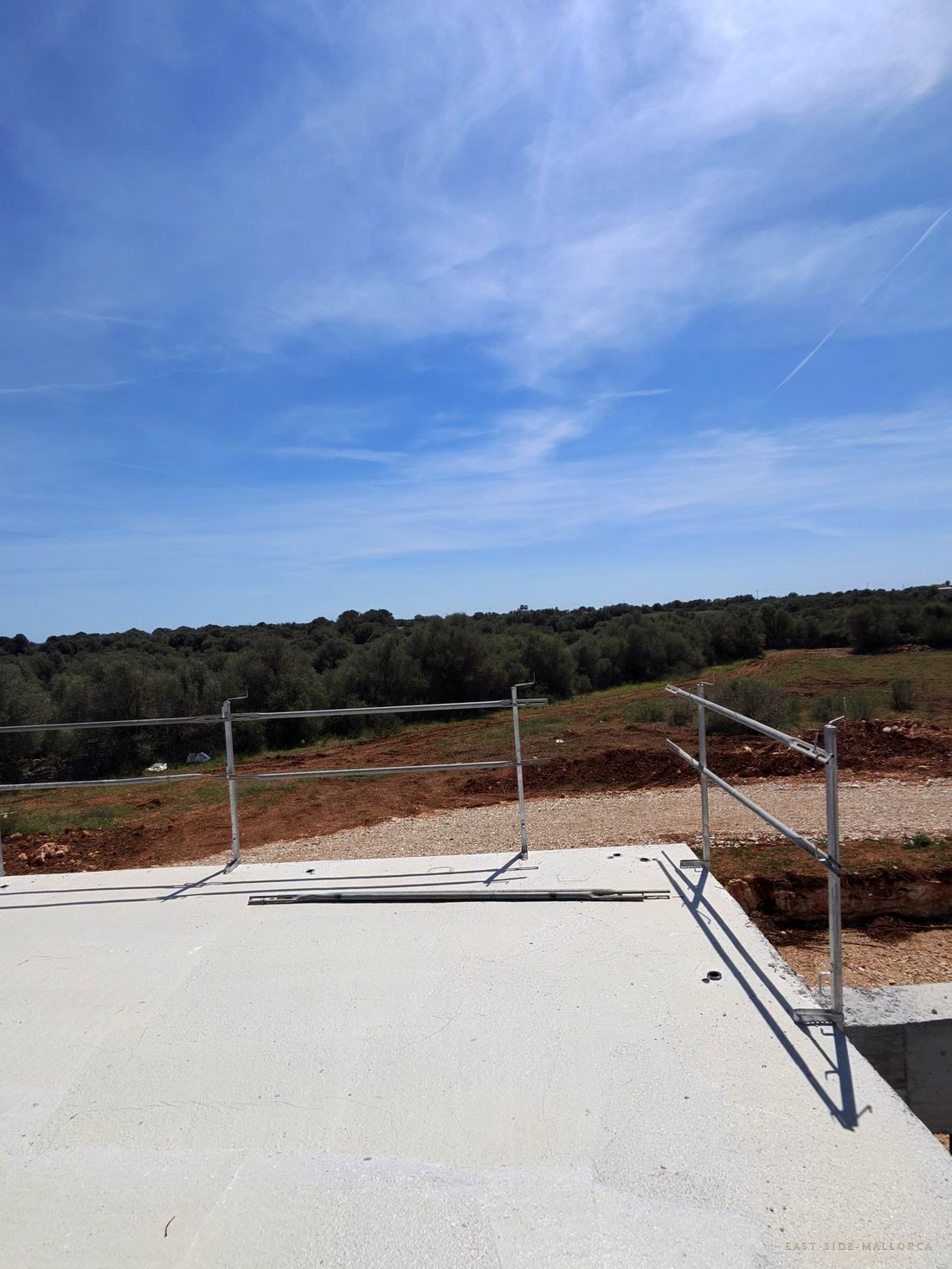

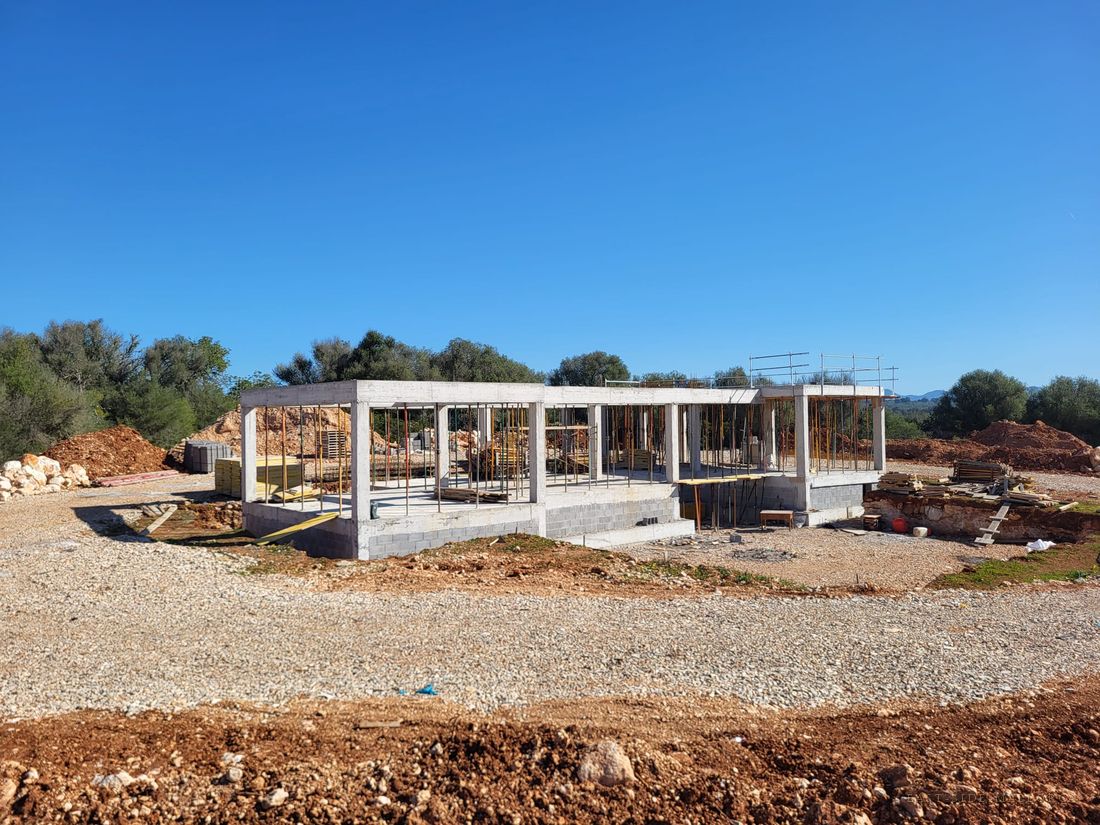

April 2026 · Rohbau

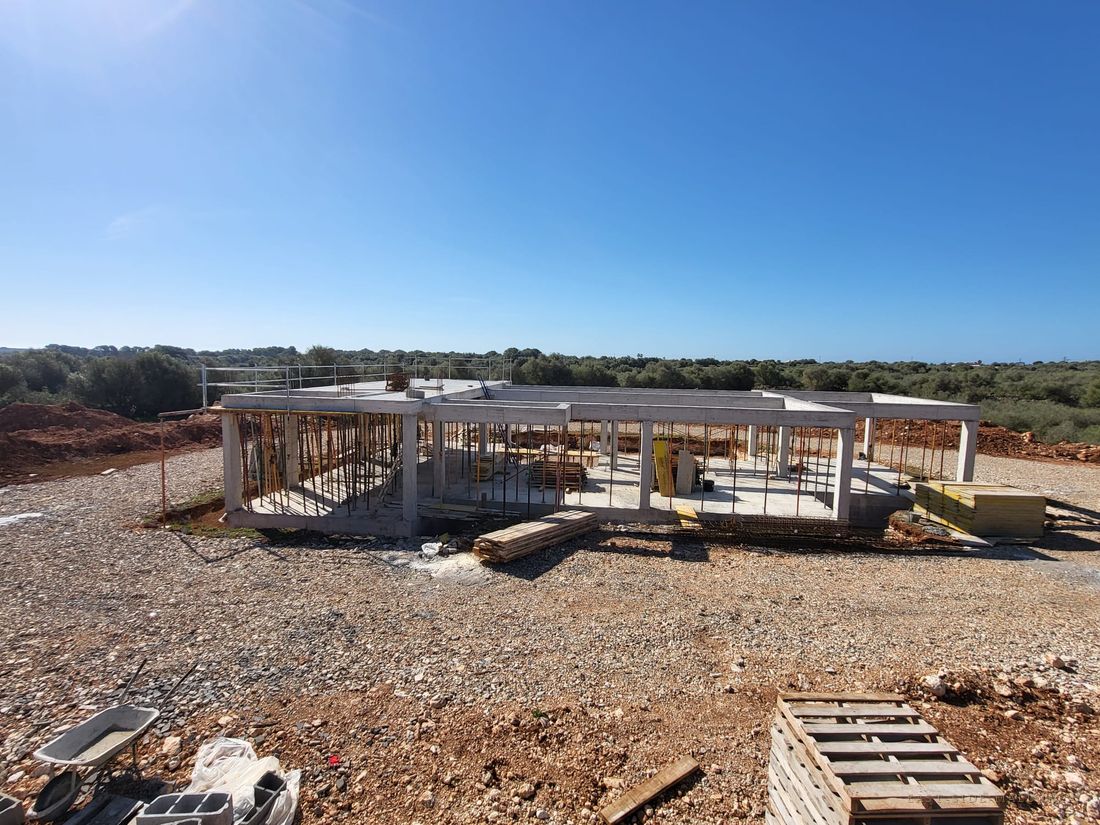

Die Decke über dem Erdgeschoss ist betoniert

Das Stahlbetonskelett steht: Stützen und Unterzüge sind ausgeschalt, die Erdgeschossdecke ist betoniert und mit Absturzsicherung versehen. Vom künftigen Obergeschoss reicht der Blick schon jetzt über die Felder — dort, wo später die Mastersuite liegt.

März 2026 · Rohbau

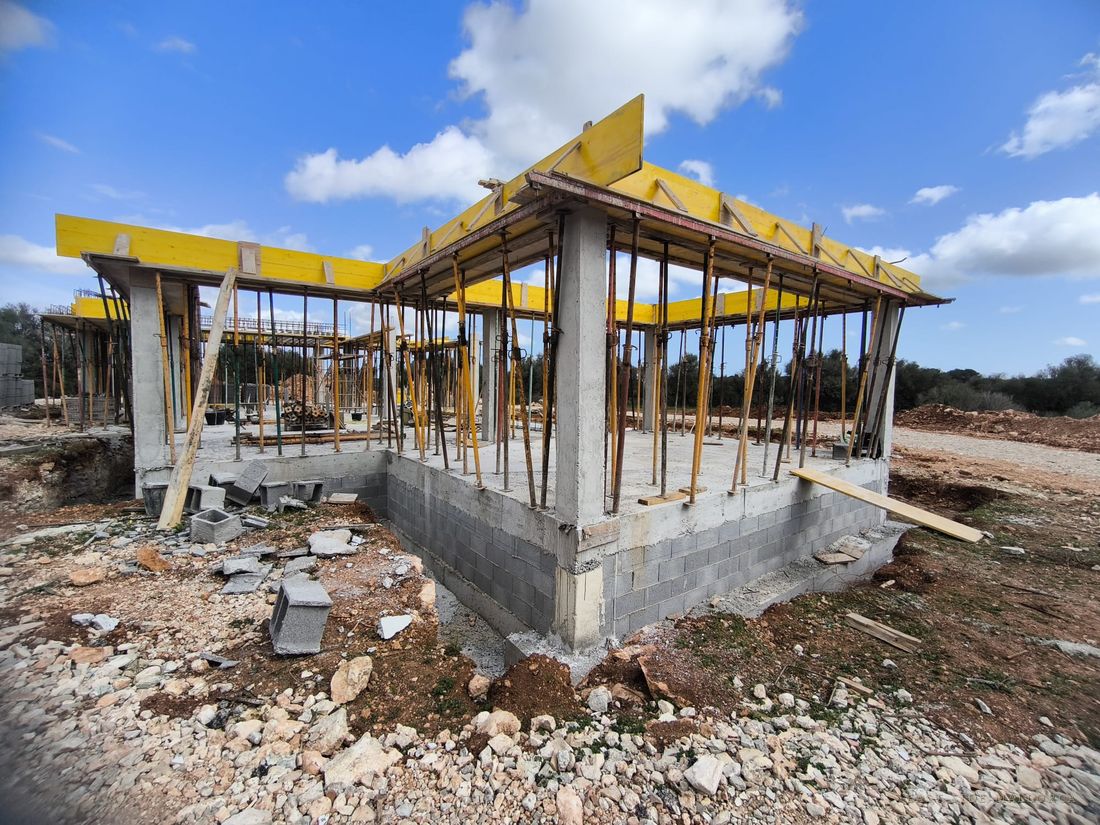

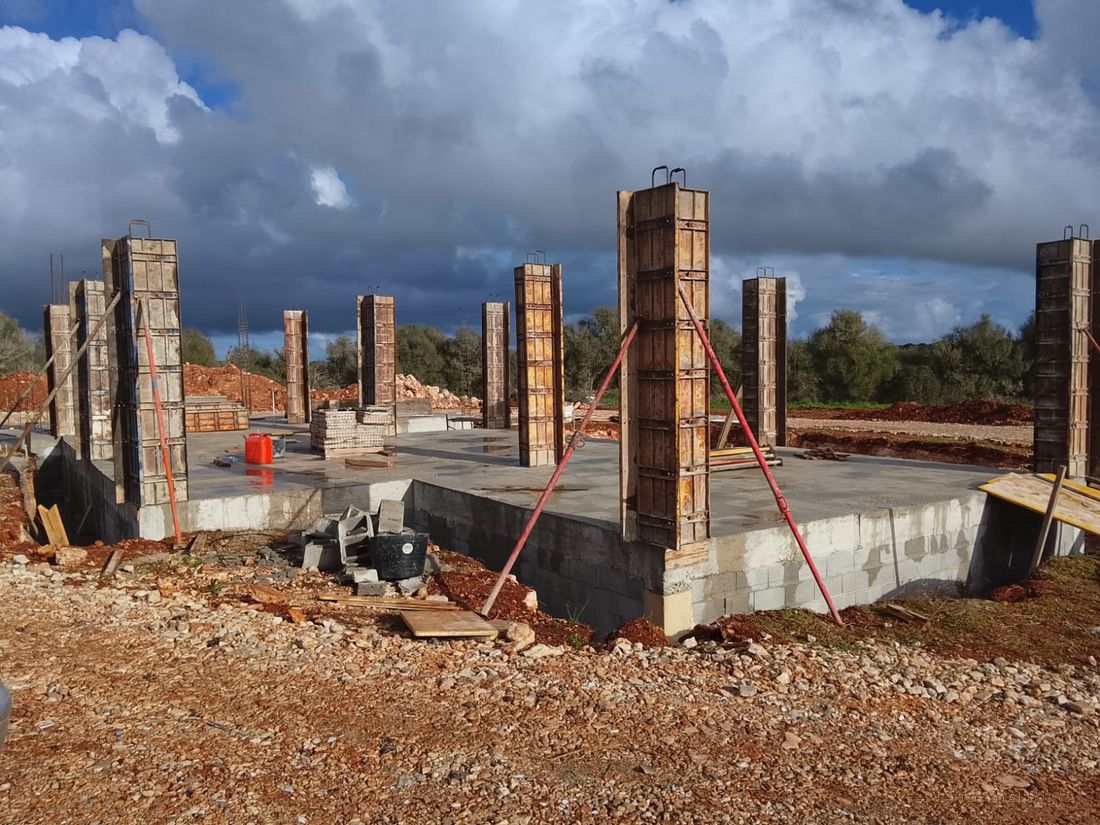

Stützen, Mauerwerk und Deckenschalung

Das Erdgeschoss wächst: Betonstützen und Mauerwerk stehen, die Spannbeton-Deckenträger sind verlegt, Ringanker und Stürze bewehrt. Die gelbe Deckenschalung trägt, was wenige Wochen später die zweite Ebene wird.

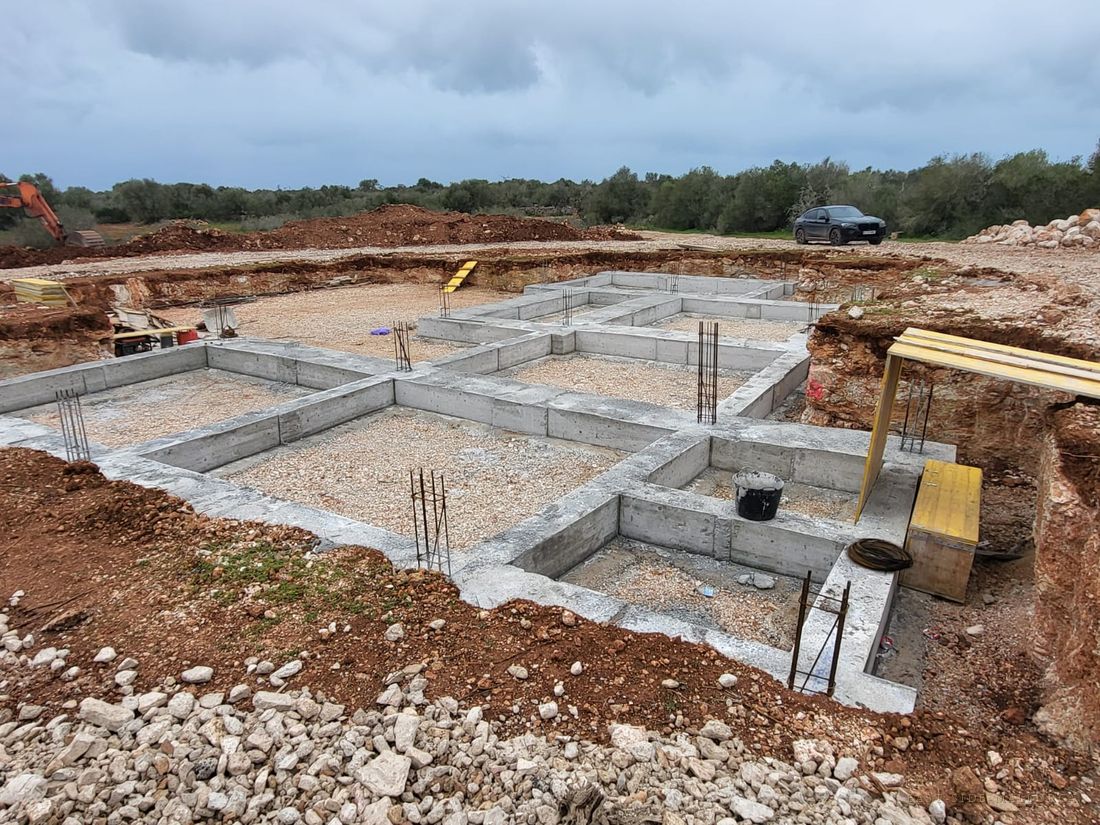

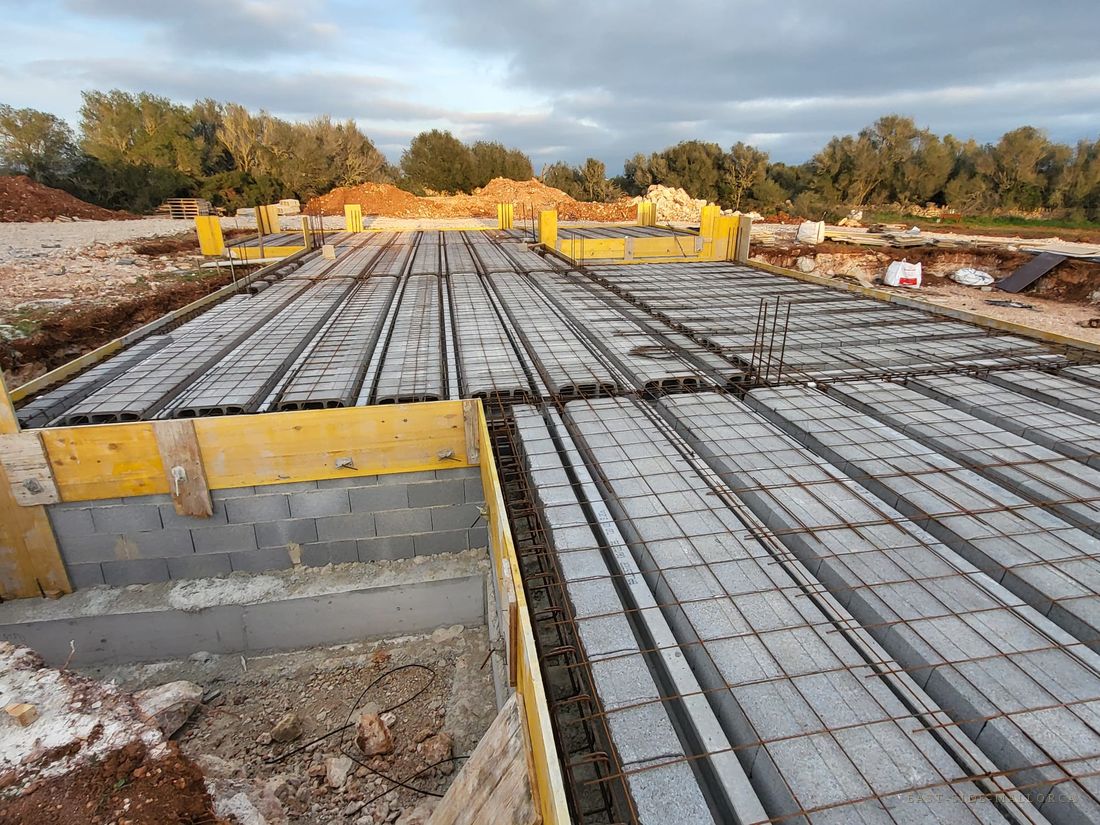

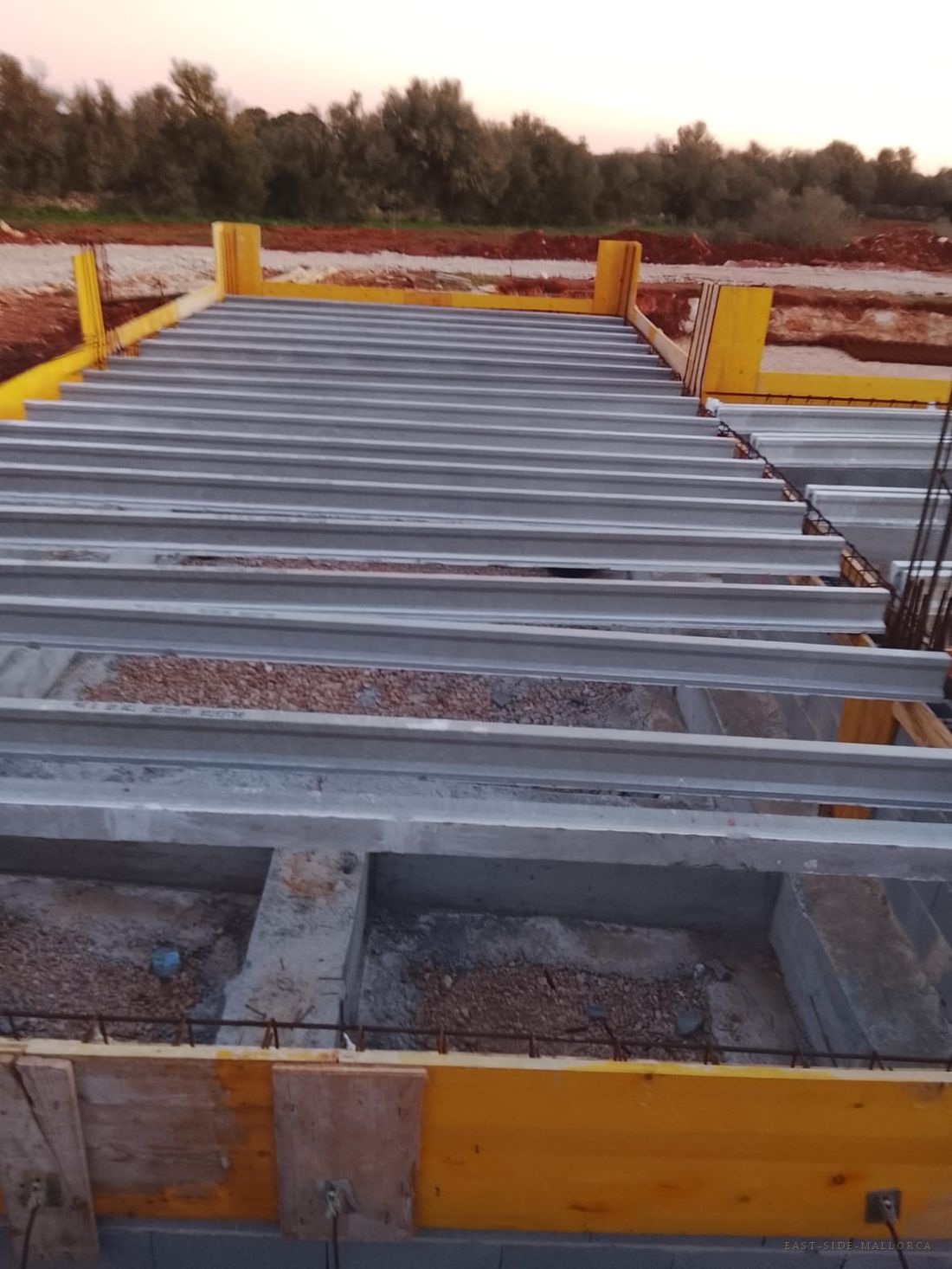

Februar 2026 · Fundamente

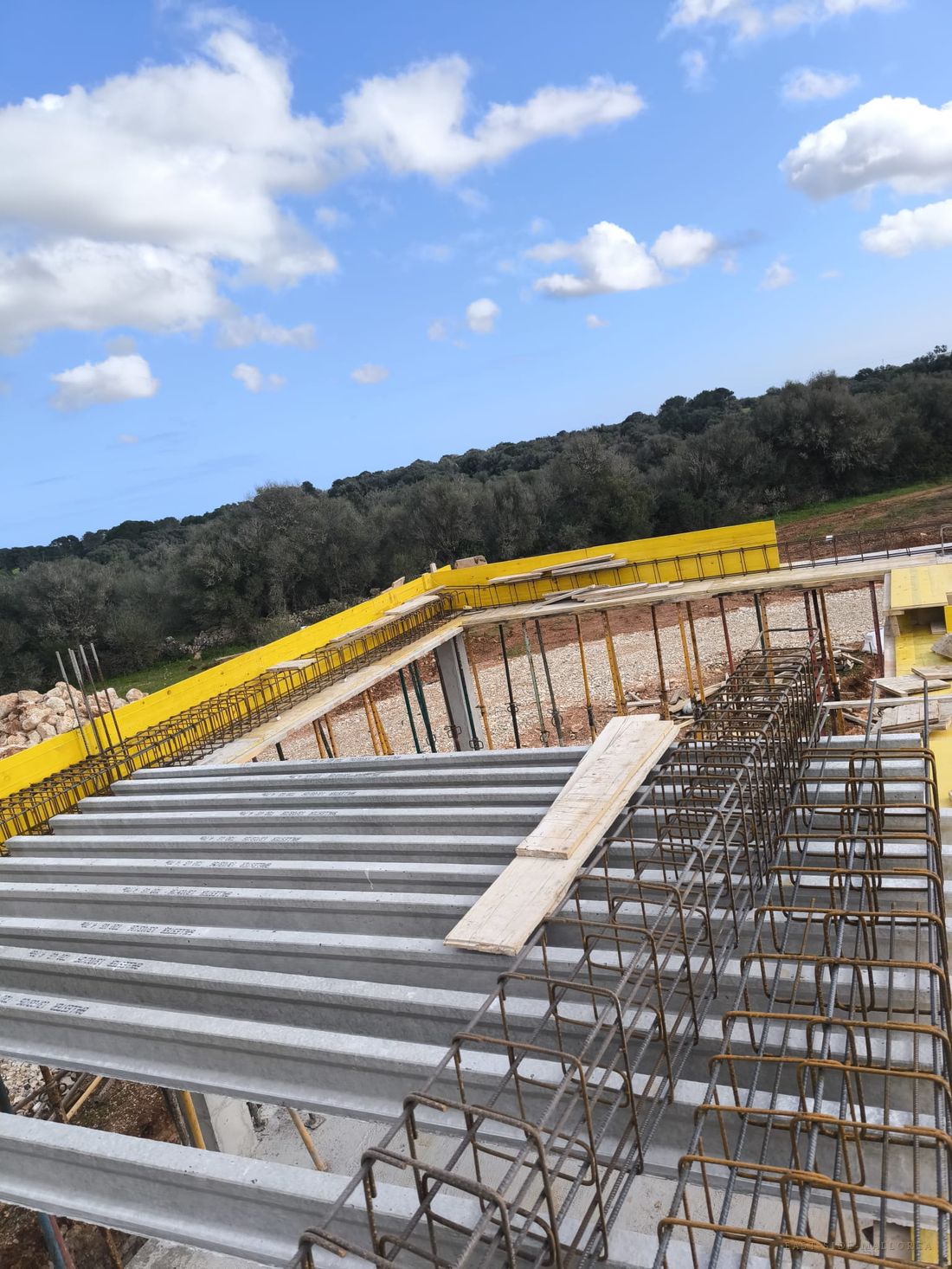

Streifenfundamente und die erste Decke

Die Streifenfundamente sind betoniert und ausgeschalt. Direkt danach beginnt die Decke über dem Untergeschoss: Spannbeton-Deckenträger werden verlegt, Füllkörper gesetzt, die Bewehrung vor der Betonage abgenommen.

Januar 2026 · Fundamente

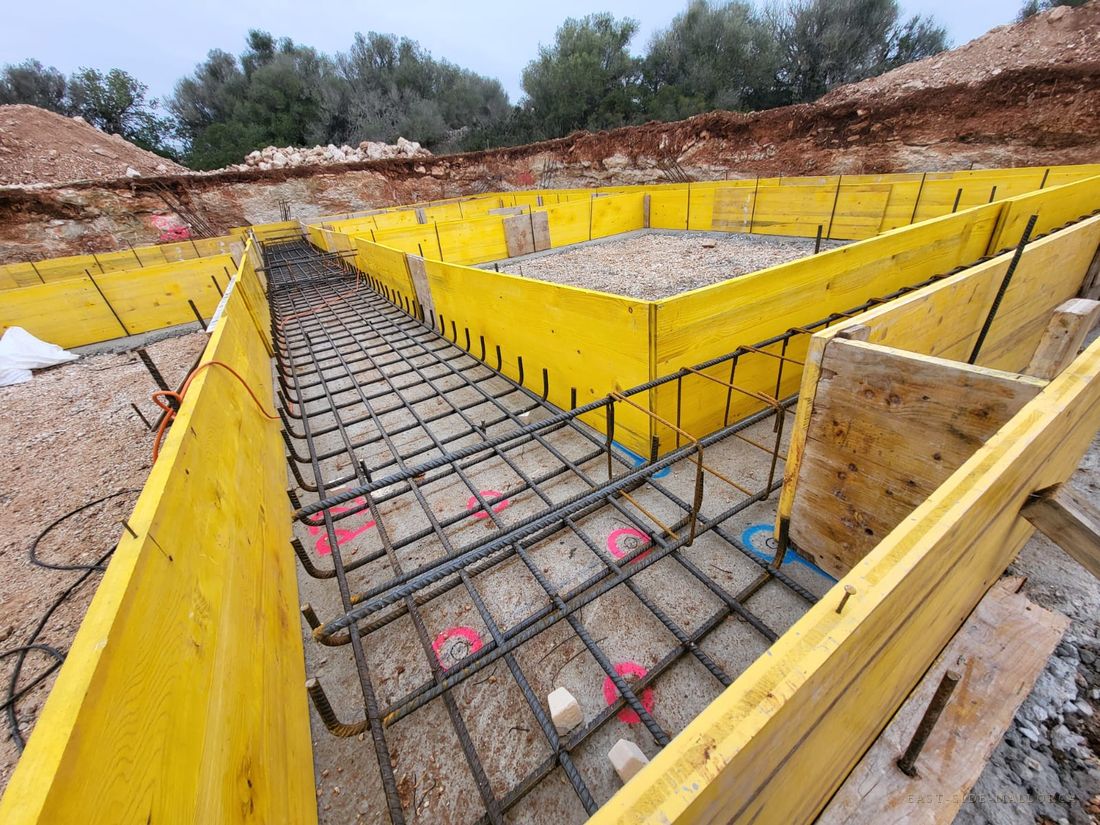

Sauberkeitsschicht und Bewehrung

Auf den Fundamentstreifen liegt die Sauberkeitsschicht, die Achsen sind angerissen, die Bohrpunkte markiert. Ende des Monats stehen die ersten Bewehrungskörbe in der Schalung — Millimeterarbeit, die später niemand mehr sieht.

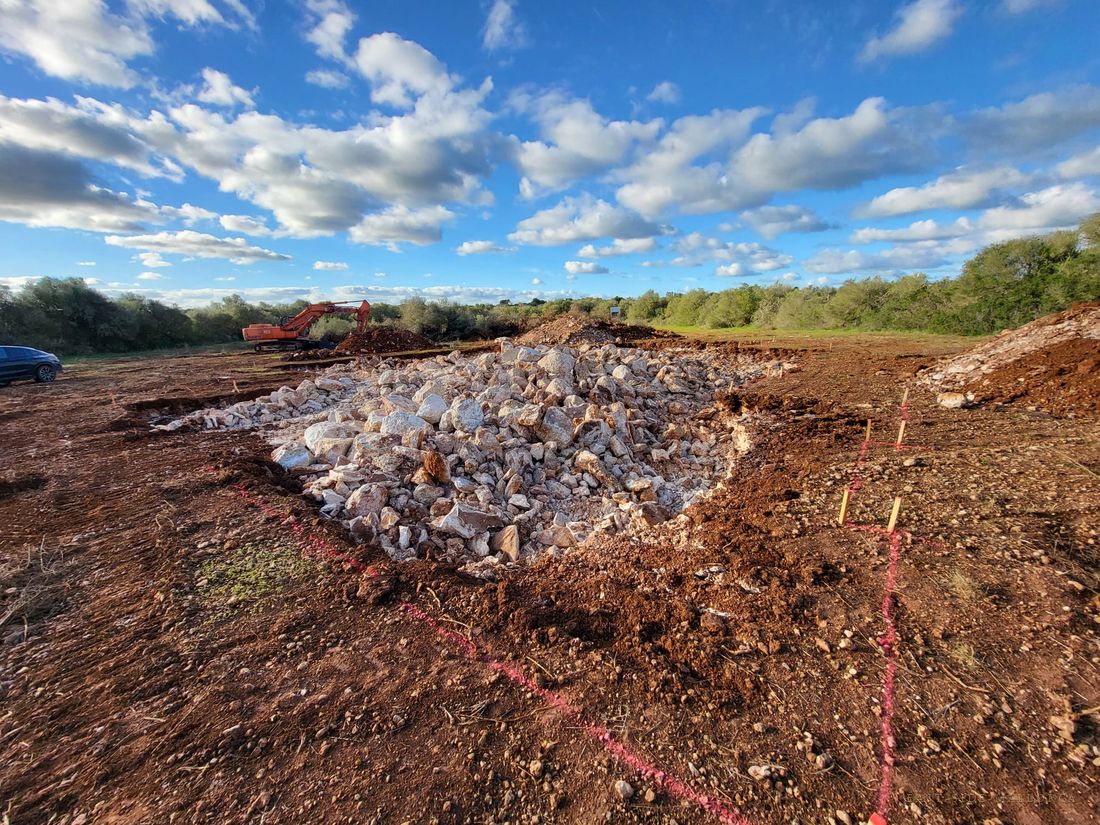

Dezember 2025 · Erdarbeiten

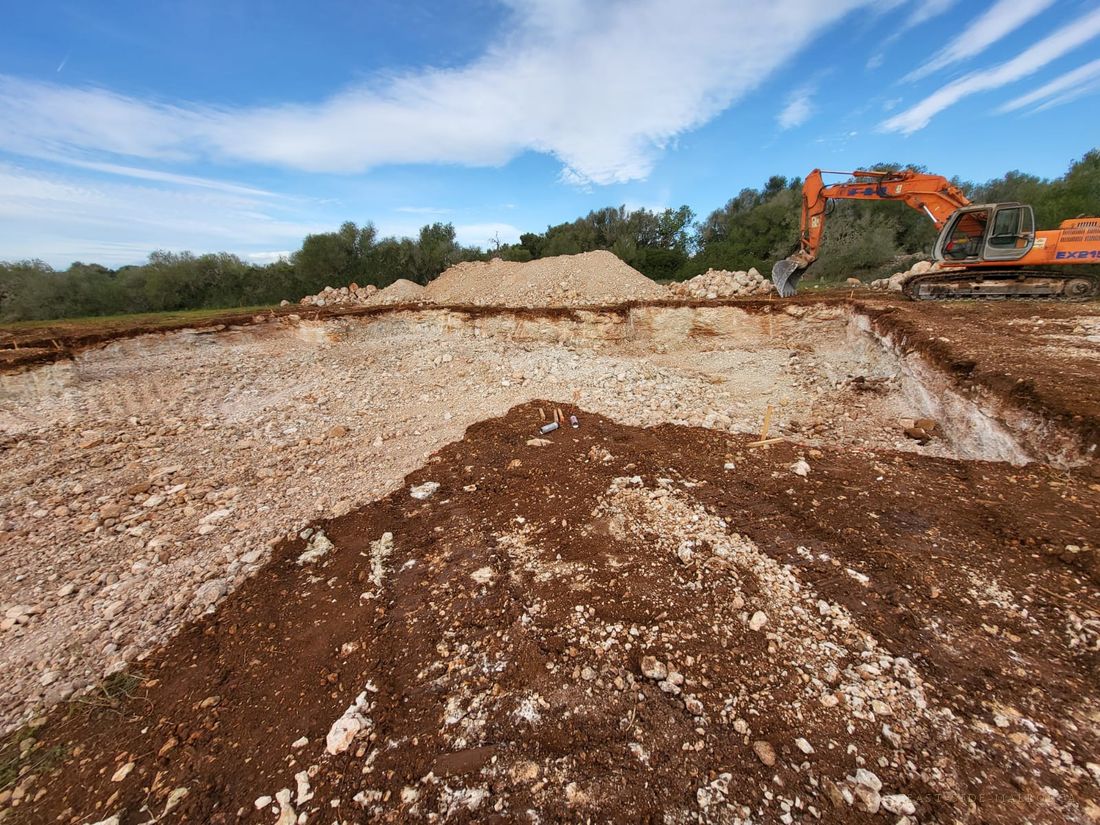

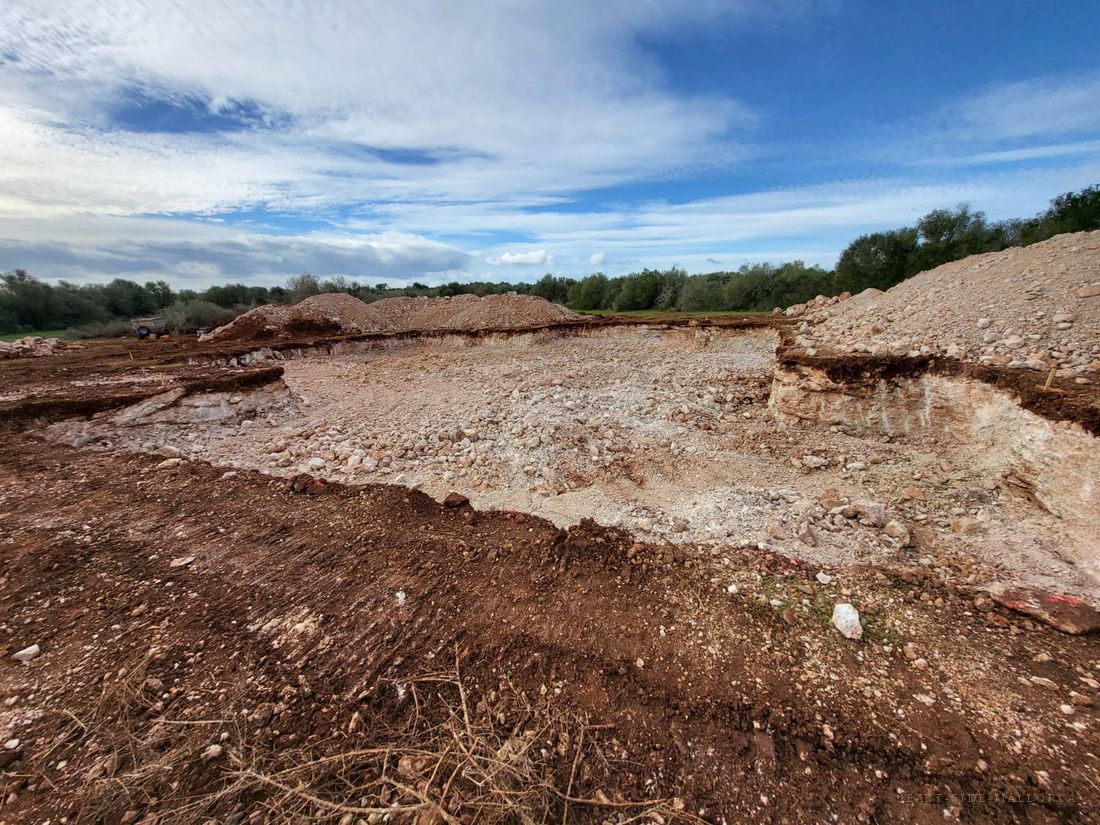

Die Baugrube im Kalkfels

Der Aushub ist abgeschlossen. Mallorcas Südosten besteht aus Marès-Kalkstein — derselbe Fels, aus dem die Dörfer der Region gebaut sind, liegt nun als Aushub am Grubenrand.

November 2025 · Baubeginn

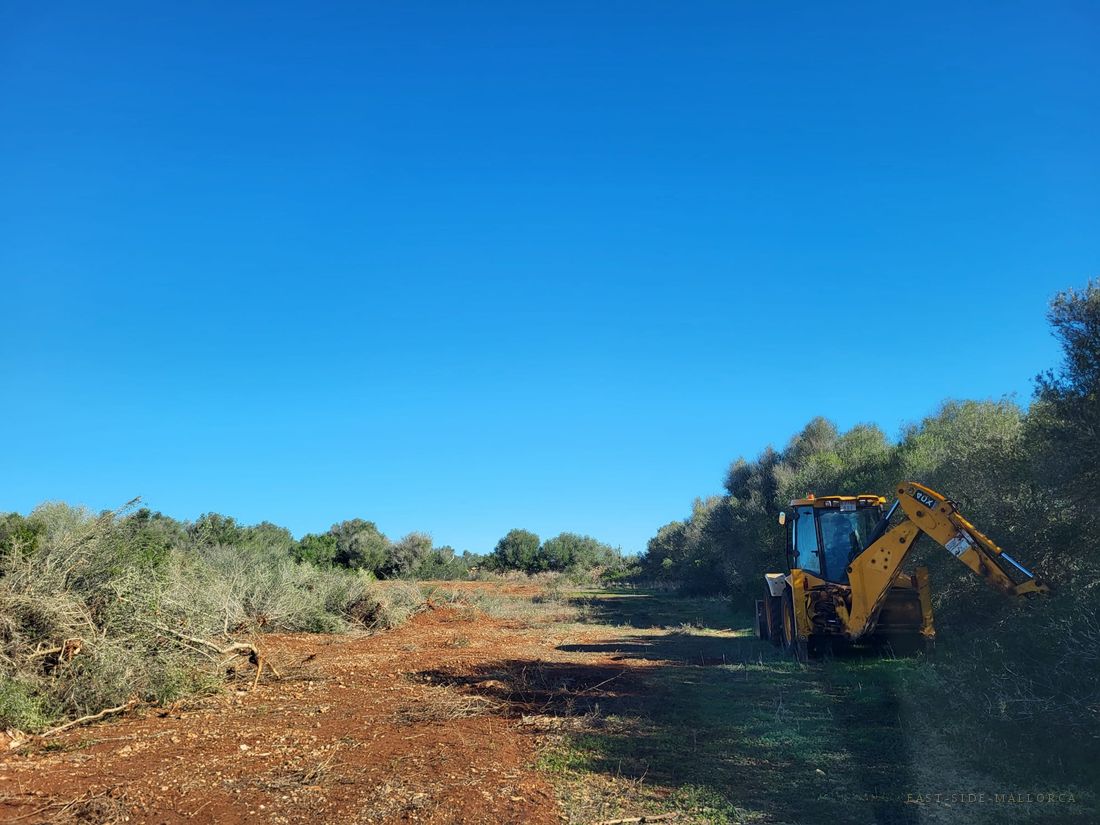

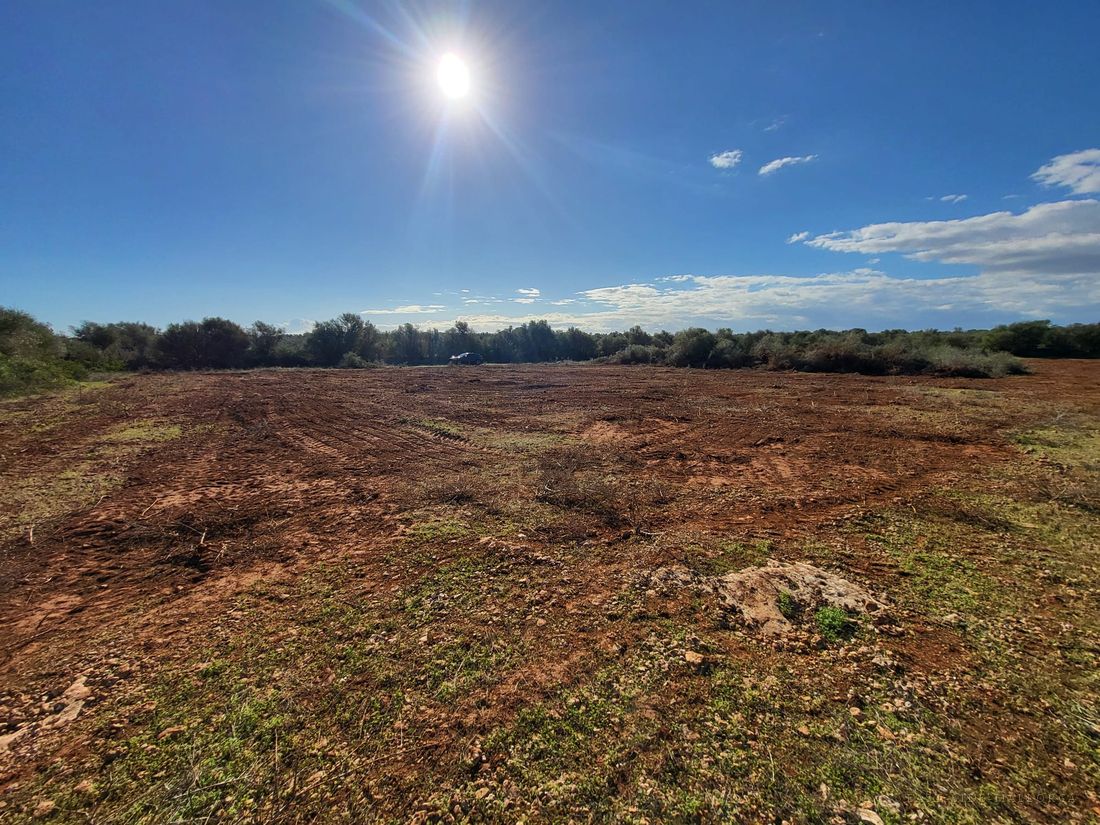

Rodung, Baufeld, erster Fels

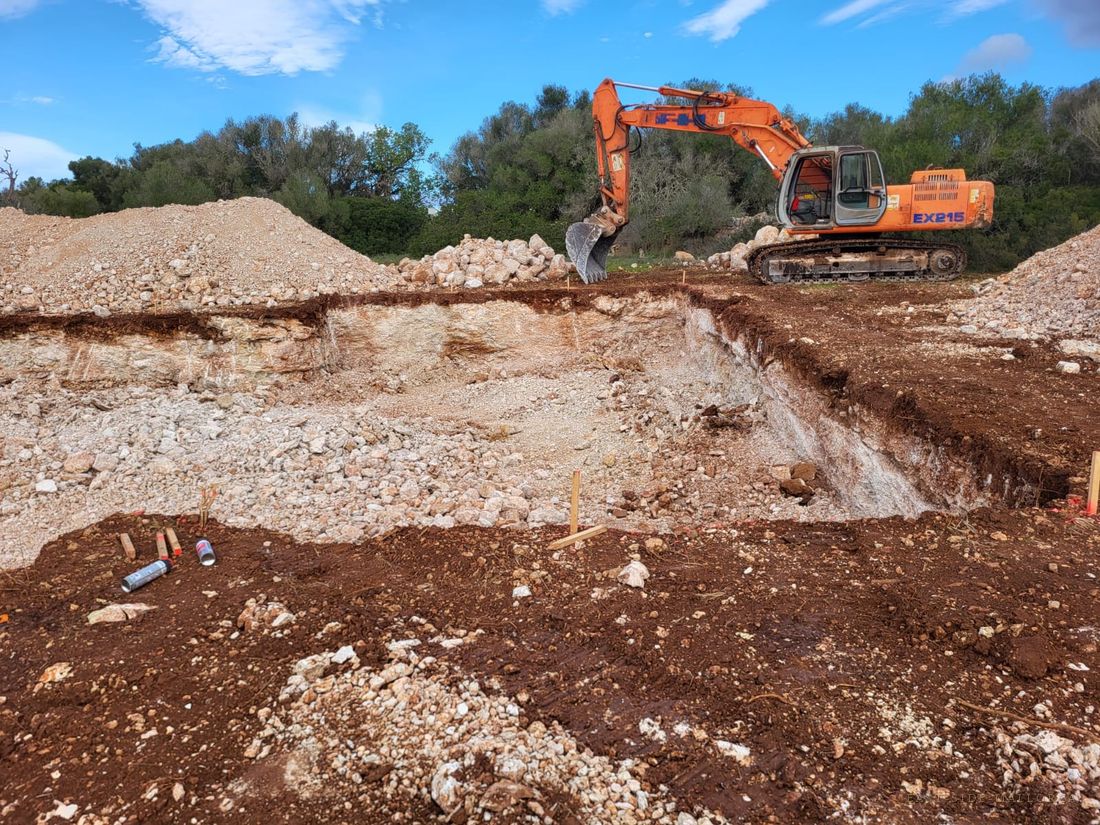

Der Baubeginn: Das Baufeld wird geräumt und planiert, die Fundamente werden abgesteckt, der erste Kalkfels gebrochen. Die Trockensteinmauern am Rand des Grundstücks bleiben unangetastet — sie gehören zum Konzept.

März 2025 · Das Grundstück

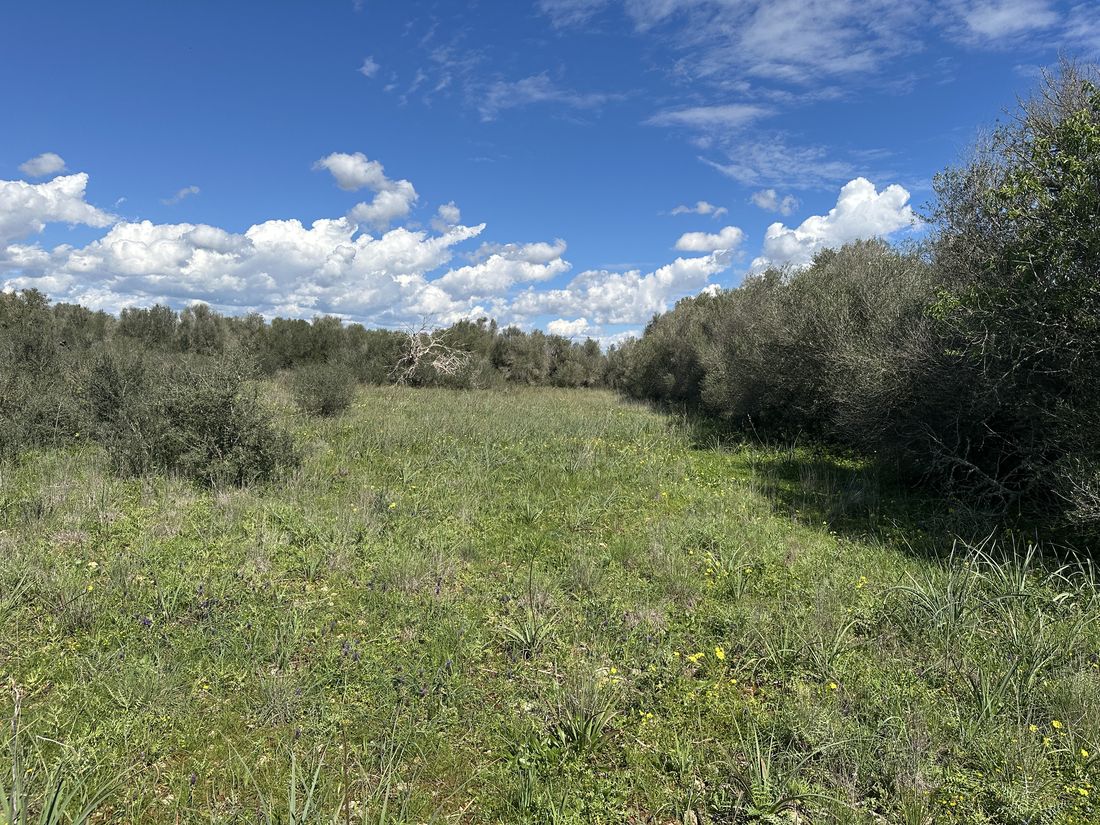

14.319 m² zwischen Olivenbäumen

So begann es: eine weite Lichtung zwischen Baumreihen und Trockensteinmauern, wenige Minuten von Ses Salines. Die ersten Drohnenaufnahmen zeigen das Land vor dem ersten Spatenstich — und warum sich daran so wenig wie möglich ändern soll.
